Kök

IKEA-hack i kök och tvättbänken monterad

I huset arbetar nu Kustvillans målare med kompletteringsmålning och snickarna med att montera garderober etc. Samtidigt bygger EDC Bygg badrummet på övervåningen. Slutbesiktning siktar vi på v.5 och slutsamråd v.6.

Själv har jag varit i huset i helgen och monterat tvättbänk med diskho och blandare samt snyggat till väggskåpen i köket. Fick lite hjälp av Tommy och Henrik, stort tack för det!

Bilder från slutspurten!

Nu närmar vi oss slutbesiktningen på allvar. Och det är mycket som ska göras. Här lite bilder från huset som nu är fyllt med hantverkare som ska hinna få klart det mesta till på onsdag.

Checklista inför slutbesiktningen

Leica Lino L2 Korslaser, 1900 kr (bild från Leica).

Bosch GLM 40 avståndsmätare, 990 kr.

För oss är det en hel del saker att boka upp nu då vi närmar oss slutbesiktningen med stormsteg. 20 december är det dags och det är mycket som ska hinnas med innan dess!

Sotare ska godkänna kamin och köksfläkt, ventilationstekniker ska justera in ventilationen och därefter en OVK som godkänner den. Sen är det massa små detaljer man vill hinna fixa till, nu när man börjar se det färdiga resultatet. Efter besiktningen är det sen slutsamråd med kommunen, kontrollansvarig och Kustvillan och då ska alla egenkontroller, besiktningar och andra handlingar vara i sin ordning. Har också kostat på oss bra mätinstrument för att kontrollera att allt sitter där det ska. En korslaser och en avståndsmätare. Perfekt att ha när tavlor och hyllor ska upp också när vi sen flyttat in. Nedan en lista på vad som ska hinnas med de närmsta veckorna.





Vår checklista inför slutbesiktningen


  • Ansluta elen (Vattenfall).
  • Ansluta vattenmätare (Nyköpings Kommun).
  • Beställa köksbänkskivan från Granitset (sponsor) som måttar upp, levererar och monterar.
  • Beställa bänkskiva med diskho till tvättstugan.
  • Beställa mer kakel/klinker då en del transportskadats.
  • Beställa och monterar brandvarnare.
  • 5-19/12 Badrumsfirman färdigställer badrummen samt driftsätter värmepumpen.
  • 5-19/12 Elfirman montera dimrar, brytare, fasadbelysning och lampsocklar m.m.
  • 12/12 Ventilationsfirman monterar ventiler och driftsätter FTX-aggregatet samt installerar imkanal.
  • 14/12 Sotaren besiktigar braskamin och imkanal.
  • 14/12 Borttappat sättsteg till trappan levereras.
  • 15-19/12 Venilationsfirma 2 gör en OVK.
  • 20/12 Slutbesiktning.
  • 21/12 Slutsamråd.
  • 22-30/12 Byggstäd.
  • 31/12 Inflytt om allt går enligt plan! :-)

Utöver detta har Kustvillans snickare kvar att få klart köket, montera och bygga in garderober, kompletteringsmåla, montera skorstenshuv, montera vindslucka, montera räcke vid takluckan, montera trösklar, montera sista innerdörrarna och montera klart trappan plus lite annat smått och gott. Så full fart fram till jul nu!

Ett hem växer fram

Nu är trappan på plats, parketten lagd och köket nästan klart! Imorgon grusas uppfarten och servisledningen grävs ner så Vattenfall förhoppningsvis kan installera elen nästa vecka. Sen är det dags för Kiladalens El att smattra upp lådvis med dimrar, uttag och lampsocklar samtidigt som EDC Bygg färdigställer vårt stora badrum på övervåningen.

Resultatet av fuktmätningen och köket monteras

Nu har vi fått resultatet av fuktmätningen och den gav 90% i plattan och 95% vid balkarna. Vi väntar därför nån månad innan parkett och tätskikt läggs på nedervåningen, då dessa kräver ca 85%.

Anledningen till att torktiden är längre än normalt är att vi har en platta som behövt pålas och därför förstärkts med 10 cm extra betong. Detta hade man behövt kompensera för med en fastare betong men det missades tyvärr av grundentreprenören.

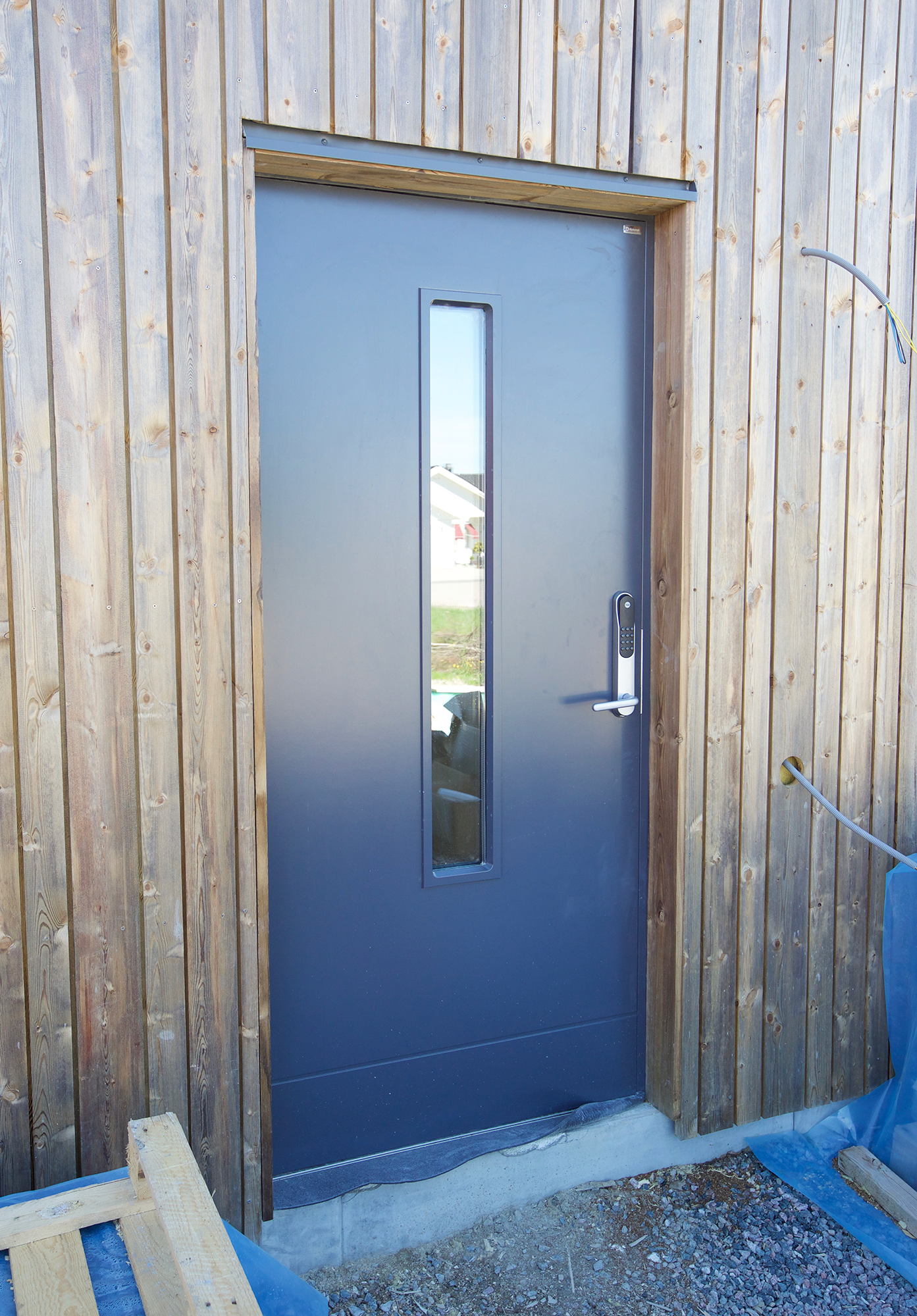

Men bygget tar inte paus för det. Monteringen av köket har påbörjats och entrédörren har också kommit på plats. Badrummet uppe ska också påbörjas och en hel del annat.

Här lite bilder från igår:
